جدول الحملة: تخطيط المهام وفقًا للمواعيد النهائية التي لا يمكنك التحكم فيها15 دقيقة قراءة

أشرطة برتقالية متوهجة ترتفع على طول خط زمني أزرق

يتم وضع الجدول الزمني في شهر ديسمبر. 4 حملات، واحدة لكل ربع سنة، موزعة بالتساوي — تبدو منظمة في الشريحة.

انظر إلى ما تفترضه تلك المسافات ضمناً:

  • أن تكون للأفكار التي تُطرح في كل ربع سنة مكان تُستقر فيه.
  • أن يكون لدى المراجعين في شهر ديسمبر نفس القدر من القدرة التي يتمتعون بها في شهر فبراير.
  • أن فكرة ظهرت في شهر مارس لا يزال بإمكانها الحصول على تمويل من ميزانية تم إقرارها في الخريف الماضي.
  • أن كل موضوع ينطوي على نفس القدر من الإلحاح.

هذا التباعد يمثل إيقاعًا في التواصل. وهو يحافظ على سير البرنامج مرئي ولا يذكر شيئًا عن الوقت الذي يتخذ فيه أي شخص قراره.

قم بتنظيم العام بالرجوع إلى الوراء انطلاقًا من المواعيد النهائية التي لا يمكنك التحكم فيها، تلك التي تقع تحت مسؤولية قسم الشؤون المالية وقسم التخطيط وأي جهة أخرى تتولى إدارة عملية الموافقة.

تعد قدرة المراجعين على القراءة هي القيد الثاني. وتعد ’كادنس» هي المخرجات في الحالتين. إذا لم يكن هناك موعد لاتخاذ القرار، فلا ينبغي أن تكون هناك حملة.

لماذا يُعدُّ التخلف عن السداد الفصلي قرارًا متعلقًا بالجدولة لم يتخذه أحد

تعود أصل مصطلح «السنة ذات الحملات الأربع» إلى أصل غير مبهر. فالربع هو الوحدة التي تستخدمها بقية الشركات في حساباتها بالفعل.

أين مجموعات التوجيه تجتمع كل ثلاثة أشهر وتقدم تقاريرها كل ثلاثة أشهر، وبذلك يتخذ إيقاع الاستقبال بشكل غير ملحوظ الشكل الذي صُمم خصيصًا لإعداد التقارير.

الإيقاع بحد ذاته له قيمة حقيقية. رينرتسن مبادئ سير عملية تطوير المنتج يرى أن الإيقاع المنتظم يحد من التباين المتراكم ويجعل أوقات الانتظار قابلة للتنبؤ.

هذا هو مسار تطوير المنتج، وقد استُخدم هنا على سبيل القياس. وهذا القياس صحيح فقط بينما يرتبط الإيقاع بشيء ما.

لقد تم تحويل الأموال بالفعل

الفكرة التي تُطرح في شهر مارس تصادف ميزانية تم تحديدها في الخريف السابق – إعادة الفتح يتطلب ذلك استثناءً.

تتحرك رؤوس الأموال ببطء. دراسة شركة ماكينزي حول تخصيص الموارد بمرونة وقد تبين أن ثلث الشركات التي شملها الاستطلاع يعيد توزيع حوالي 1% من رأس المال من سنة إلى أخرى.

وبلغ المتوسط في ذلك الاستطلاع 8%، وحققت الشركات التي تتبع استراتيجية إعادة التخصيص النشطة عائدًا للمساهمين بلغ 10% مقابل 6% بالنسبة لـ بطيء تلك.

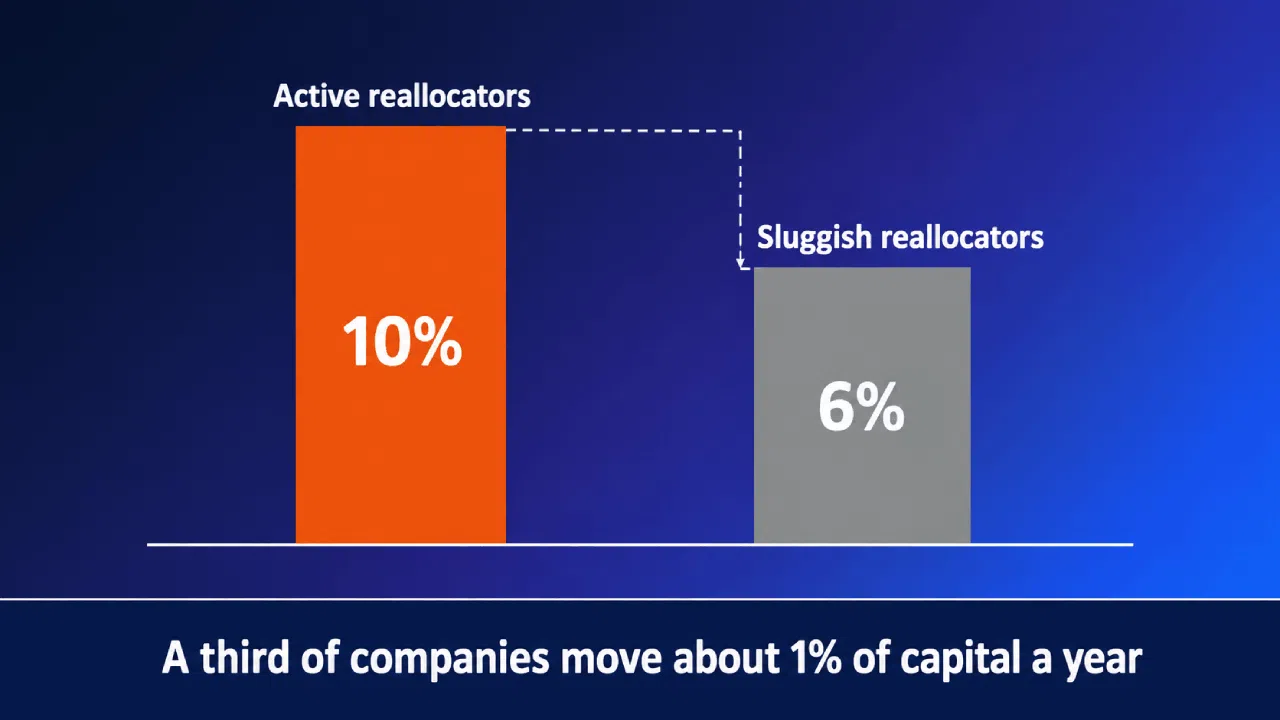

رسم بياني شريطي يقارن بين الجهات النشطة والجهات البطيئة في إعادة توزيع رأس المال

تشمل تلك الأدلة عمليات تحويل رأس المال بين وحدات الأعمال، وهي أدلة ارتباطية. يمكن قراءتها على أنها وصف لبطء حركة الأموال.

في استطلاع للرأي وفقًا لتقرير شركة ماكينزي, ، أفاد أقل من ثلث المديرين التنفيذيين البالغ عددهم أكثر من 1,200 أن ميزانياتهم كانت مماثلة لخططهم الاستراتيجية الأخيرة.

وقد كشفت دراسة أُشير إليها في ذلك العمل نفسه عن وجود ارتباط ملفت للنظر بين الإنفاق الاستثماري من سنة إلى أخرى، بمعدل 90%.

باختصار،, مخصصات العام الماضي تتوقع أن تكون حملة هذا العام هي التي تنتج الأفكار بعد يقوم القفل بطلب استثناء.

ابدأ بالتواريخ التي لا يمكنك التحكم فيها

قبل أن تختار أسبوع الإطلاق، قم بإدراج التواريخ التي لا أستطيع تحرك. فهي من اختصاص الشؤون المالية والتخطيط ومن يتولى إدارة البوابة.

كل موعد من هذه المواعيد يستهلك جزءًا من الميزانية المخصصة للحملة. وكل واحد منها ينطوي على موعد انتهاء يسبق ذلك بكثير.

فيما يلي النقاط الأربع التي تستحق أن يتم تحديدها أولاً:

تاريخ محددما الذي يستهلكه؟كم من الوقت قبل انتهاء الحملة يجب إغلاق الحسابات
تجميد الميزانية السنويةميزانية العام المقبلإلى درجة كافية تجعل الأفكار المُثمرة موجودة قبل كتابة الأرقام
دورة الاستراتيجية أو التخطيطالفتحات المدرجة في خطة العملبما يكفي لكي تتمكن الموضوعات الرئيسية من تشكيل الخطة بينما لا تزال مفتوحة
مراجعة المحفظة أو مراجعة المرحلةالموارد البشرية والمالية المخصصة لهذا الغرضبعيدًا بما يكفي لكي تصل القائمة المختصرة إلى المجموعة قبل أن يتم تداولها
الموعد النهائي الخارجي (التنظيمي، الخاص بالعملاء، الموسمي)النافذة نفسهابما يكفي لكي يستمر وقت البناء بعد اتخاذ القرار

توقع أن يكون الصف الثالث هو نقطة الارتكاز التي تستخف بها، لأن تقييمات بوابة تعيش وفقًا لجدول زمني لم يكن لك الحق في تحديده أبدًا.

رواية كوبر عن مراجعة ربع سنوية للمحفظة يصف ذلك قيام إحدى الشركات بفرض ترتيب للمشاريع في كل جلسة. وهذا هو إيقاع عمل إحدى الشركات في مثال توضيحي.

في الورقة نفسها، يقوم المراجعون بتقييم المشروع بشكل مستقل بناءً على بطاقة الأداء, ، تُعرض النتائج، وتُناقش الاختلافات، ويتم تخصيص الموارد فورًا.

إذن، عملية المراجعة هي المكان الذي يتم فيه تبادل الأموال والأشخاص. وهذا ما يجعلها حقيقي نقطة ارتكاز. المواعيد النهائية الخارجية هي الأسهل في الالتزام بها. وهي أيضًا تلك التي تجد نفسك متأخرًا عنها.

التواريخ التي تنسى البرامج ربطها

صندوق الابتكار في أحد مراكز ناسا تنشر كامل دورة السنة المالية 26:

  • إخطار اختياري بنية القيام بذلك في أبريل 2025
  • الموعد النهائي لتقديم العروض في يونيو
  • من المقرر إصدار الإخطار في أواخر أغسطس
  • تم صرف التمويل في 1 أكتوبر 2025

تستمر الجوائز هناك لمدة واحد في تلك السنة فقط. هذه هي الصورة التي يعطيها أحد المراكز عن الصندوق – وتفاصيل الشكل مهمة جدًّا في هذا السياق.

إن مسرّع الابتكار التابع لخدمة الصحة الوطنية (NHS) تُجري المنظمة دورات سنوية منذ عام 2015، حيث تبدأ فترة تقديم الطلبات في 1 سبتمبر 2025 وتُغلق في 12 أكتوبر، أي بعد حوالي 6 أسابيع.

استمرت عملية التقييم طوال شهر نوفمبر، وأُجريت المقابلات في يناير 2026. وصدر القرار النهائي في 28 يناير.

إنه برنامج للزمالة والتبني، لذا فإن الجزء الذي يستحق الاقتباس هو تاريخ نشر القرار، وهو ثابت قبل تم فتح باب التقديم.

ابدأ من القرار واعمل بشكل عكسي، لا من الإطلاق ثم إلى الأمام

ابدأ من تاريخ اتخاذ القرار واحسب للوراء. فكل خطوة تسبق ذلك تستغرق وقتًا من الوقت المتاح لديك بالفعل.

يحتاج هذا القرار إلى سجل قائمة مختصرة مع أسماء المالكين، لذا يجب أن تنتهي الحملة في وقت مبكر بما يكفي لإعدادها. وبالعد التنازلي، تتمثل الخطوات الخمس فيما يلي:

  1. تاريخ القرار. الاجتماع الذي تقرر فيه الإدارة أو مجلس الإدارة أو لجنة الميزانية تخصيص الموارد المالية والبشرية.
  2. التحضير لاتخاذ القرار. تجميع الحزم، وعمليات القراءة المسبقة، والمحادثات الهادئة التي تجري في البداية.
  3. التقييم وتحديد الدرجات. يقوم المراجعون بقراءة المشاركات الواردة، وتقييمها، ثم تصفية القائمة لتضم العناصر المختارة.
  4. فترة تقديم الطلبات. الحملة مفتوحة، والأفكار تتوافد.
  5. الإطلاق. جلسة إحاطة، واتصالات، واليوم الأول الذي يمكن لأي شخص فيه تقديم طلباته.

خذ مراجعة الأعمال الفنية في 14 سبتمبر. راجع عملية تجميع الحزم في أواخر أغسطس وعملية التقييم خلال الأسابيع الثلاثة الأولى من أغسطس.

وبذلك يصبح الموعد النهائي لتقديم الطلبات في الأيام الأخيرة من شهر يوليو، مما يعني أن الإطلاق سيكون في شهر يونيو و الجلسة الإحاطة يحدث ذلك في شهر مايو.

لاحظوا ما الذي أحدثته هذه الحسابات. لقد نقلت حملة كان من المقرر إجراؤها في الربع الثالث إلى الربع الثاني، ولم يلاحظ أحد في الغرفة ذلك اختار لتحريكه.

كم من الوقت يجب ترك النافذة مفتوحة؟

تتجمع الطلبات عند الموعد النهائي. أحد التحليلات لـ طوابع زمنية لتقديم أوراق المؤتمر وقد لوحظ أن المؤلفين كانوا يقدمون أعمالهم في الساعات الأخيرة قبل الموعد النهائي.

هذه هي قراءة أحد الباحثين لإيصالات تقديم الأوراق البحثية من سلسلة مؤتمرات واحدة، وتنتهي البيانات عند عام 2008. ولم تخضع هذه الدراسة لمراجعة الأقران.

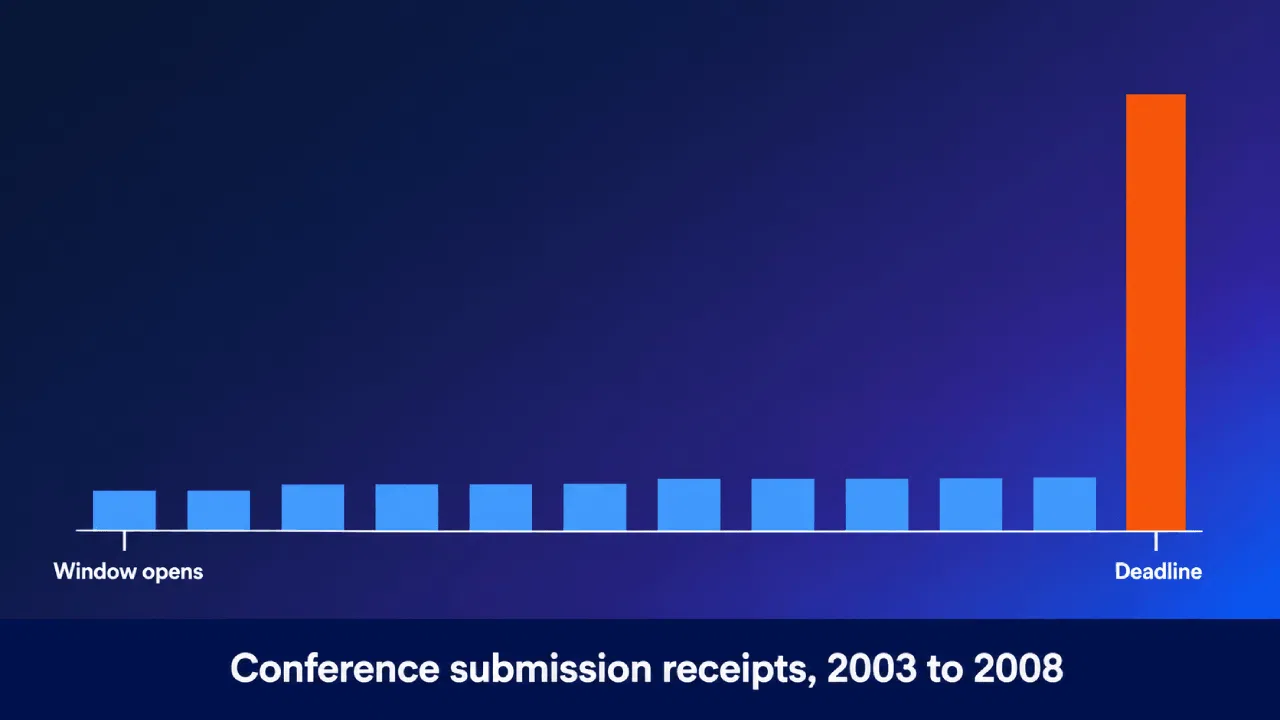

ارتفاع حاد في عدد إيصالات تقديم الأوراق للمؤتمر مع اقتراب الموعد النهائي

كمثال توضيحي، فإن هذا صحيح. تظهر الإيصالات أن هادئ التمدد والاندفاع في اللحظات الأخيرة، ولا شيء يتعلق بطول الفترة.

بصراحة، لا يوجد رقم محدد في هذا الصدد. فالأدلة المنشورة حول مدة الحملات الداخلية محدودة.

استمرت فترة الترشيح الخاصة بخدمة الصحة الوطنية (NHS) حوالي 6 أسابيع. أما الدورة الخاصة بوكالة ناسا (NASA) فقد منحت مهلة مدتها شهرين بدءًا من إعلان النية وحتى الموعد النهائي. نقطتا مرجعية دون معيار قياسي — ما يمكنك التفكير فيه بدلاً من ذلك هو السعة.

إن انتهاء فترة التقديم قبل 6 أسابيع من صدور القرار يتيح 6 أسابيع لقراءة الطلبات وتقييمها وتجهيزها. وهذا هو المدة التي تحددها فعليًّا.

قم بتقصير الفترة الزمنية عندما يكون عبء المراجعة ثقيلاً، وقم بإطالة الفترة عندما يحتاج الموضوع إلى التفاعل الاجتماعي قبل أن يبدأ الناس في إرسال مشاركاتهم.

قدرتك على التقييم هي العائق الآخر

الانجذاب هو الجزء السهل. أما القيد الملزم الآخر فهو مقدار ما يمكن لمجموعة صغيرة أن تقرأه بشكل صحيح قبل اتخاذ القرار.

مقال توضيحي من كلية إدارة الأعمال بولاية ويسكونسن يطبق قانون ليتل على خطوط أنابيب المشاريع: فمع زيادة عدد المهام الواردة، يتباطأ متوسط الوقت اللازم لإنجاز الأنشطة.

التباطؤ طفيف، في حين أن خط الأنابيب لا يوجد ازدحام فيه. ومع ازدحامه، تزداد التأخيرات بشكل كبير.

حدد حجم الحملة بناءً على 4 أرقام:

  1. ما هو عدد الطلبات التي تتوقعها، استنادًا إلى آخر حملة مماثلة؟.
  2. كم عدد المراجعين لديك، وكم منهم قد أكدوا مشاركتهم بالفعل؟.
  3. كم ساعة يمكن لكل واحد منهم أن يخصصها، بصراحة.
  4. كم عدد أيام العمل التي تفصل بين تاريخ الإغلاق وتاريخ اتخاذ القرار؟.

اضرب الرقمين الأوسطين، وقارن النتيجة بوقت القراءة الذي يشير إليه الرقم الأول، وستعرف ما إذا كانت الحملة الحجم أو طموحًا.

كما أن معدل التسرب في المراحل المتقدمة من مسار التحويل هو أمر حقيقي أيضًا. مذكرة كوبر لعام 2024 وتشير الدراسات التي أجرتها جمعية إدارة المشاريع (PDMA) على مر السنين إلى أن 70 في المائة من مشاريع التطوير المعتمدة تفشل أو يتم إلغاؤها.

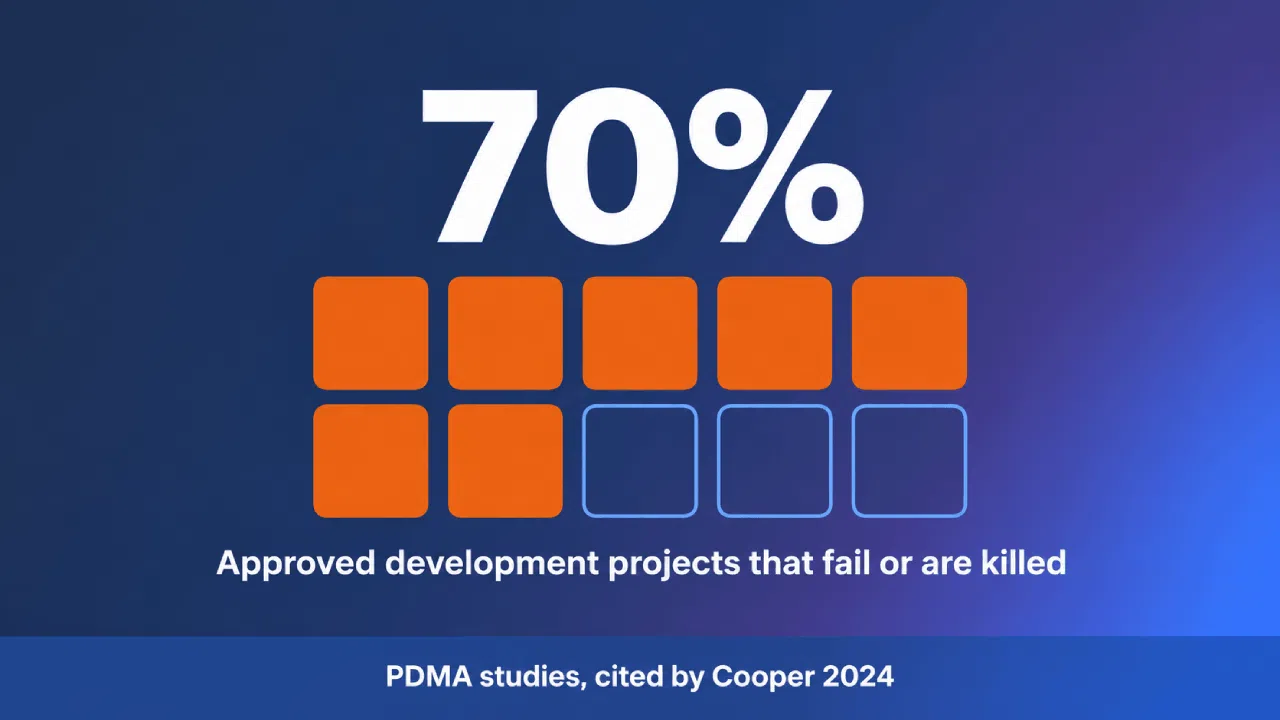

70% من المشاريع التنموية المعتمدة تفشل أو يتم إلغاؤها

يشمل هذا الرقم المشاريع التي تمت الموافقة عليها، أما الأفكار الأولية فتُستبعد قبل مرحلة الموافقة بوقت طويل. وهذا سبب يدعو إلى إبقاء نظام التقييم بسيطًا وقائمة المرشحين النهائيين قصيرة.

إذن، هذه هي القاعدة – أبداً لا تخطط لحملة لا يمكنك قراءة نتائجها وتقييمها وتجهيزها قبل موعد اتخاذ القرار بشأنها.

عندما يتفوق حجم القراءة على قدرة المراجعين

للحمل الزائد تكلفة مؤكدة. في دراسة حالة نشرتها مجلة «هارفارد بيزنس ريفيو» عام 1992،, شركة تُدعى PreQuip كان لديه 30 مشروعًا قيد التنفيذ في آن واحد.

وقد تحملت الشركة أعباءً من أعمال التطوير تزيد بمقدار 2 إلى 3 أضعاف عما كان بإمكانها إنجازه خلال فترة التخطيط البالغة 3 سنوات، وتراجعت الإنتاجية مع إضافة المزيد من المشاريع.

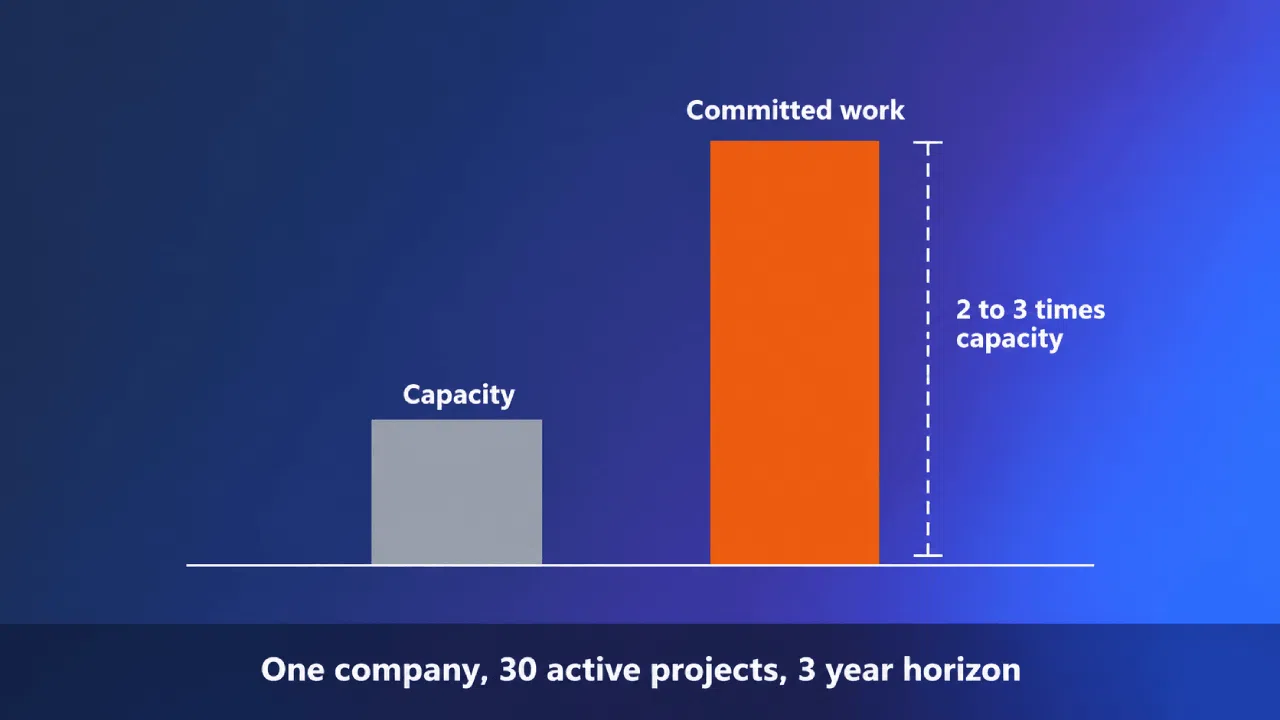

رسم بياني شريطي يوضح أن حجم العمل الملتزم به يتجاوز السعة بمقدار مرتين إلى ثلاث مرات

بعد تقليص المحفظة، تحسنت إنتاجية التطوير التجاري بمقدار ثلاثة أضعاف بين عامي 1989 و1991. يتعلق الأمر بشركة واحدة تم إخفاء هويتها، لذا يُرجى النظر إلى هذه المعلومات على أنها حالة.

تثبت الذكاء الاصطناعي جدارتها في نافذة التقييم من خلال تجميع المشاركات شبه المكررة وتلخيص المشاركات الطويلة، مما يؤدي إلى تقصير حجم القراءة.

إنه يساعدك في تحديد الأولويات. أما التقييم، وتحديد النقاط، وقرار «المضي قدماً» فما زالت من اختصاص الناس.

ماذا تفعل عندما تتجاوز الحملة الميزانية المحددة

في بعض الأحيان، قد تصل 400 مشاركة بينما كنت قد خططت لـ 150 مشاركة. أمامك 3 خيارات، وكل منها يتطلب بعض التكلفة.

  1. يمكنك إضافة مراجعين، وهو ما يستغرق أسابيع من وقت الآخرين
  2. يمكنك أن تطلب اتخاذ قرار بالانتقال، وهو ما يقلل من مصداقيتك
  3. يمكنك إجراء فحص أكثر دقة، وهو ما يستهلك جيد الأفكار.

اختر خيارًا واحدًا قبل بدء الحملة. فاتخاذ القرار تحت الضغط غالبًا ما يؤدي إلى اختيار الخيار الثالث عن غير قصد.

حملات الفضاء حسب الموضوع، وليس وفقًا لتناسق التقويم

عدد الحملات التي تنفذها في السنة يساوي عدد المجالات الاستراتيجية التي تتضمن مباشر القرار مرفق.

قد يكون العدد 2. وقد يكون 6.

تقرير BCG حول الابتكار لعام 2024 تشير التقارير إلى أن المبتكرين الذين يسترشدون بالاستراتيجية يحققون حصة من الإيرادات الناتجة عن المنتجات الجديدة تزيد بنسبة 74 في المائة عن تلك التي تحققها الشركات التي تعاني من ضعف الصلة بين الاستراتيجية والابتكار.

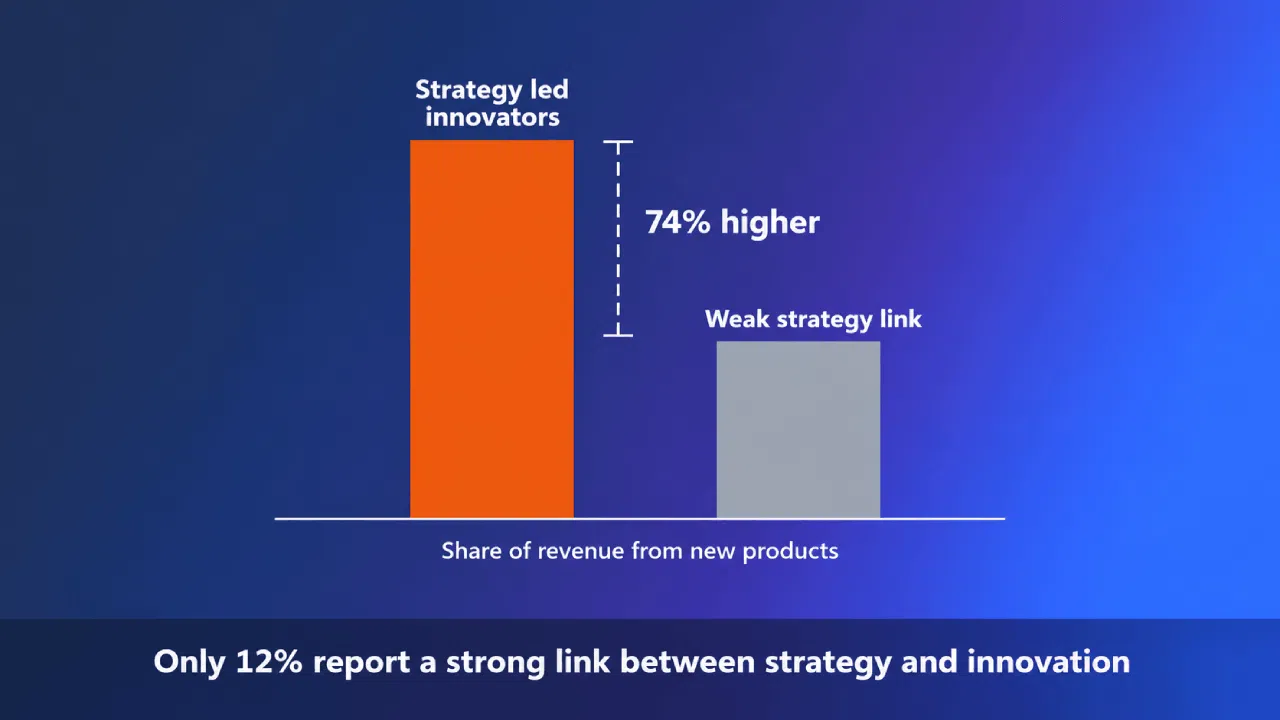

رسم بياني شريطي يوضح أن المبتكرين الذين يعتمدون على الاستراتيجيات يحققون إيرادات من المنتجات الجديدة تزيد بمقدار 74%.

يقول 12 في المائة فقط إن شركتهم تربطها علاقة قوية بين الاثنين. إنها الارتباطي استطلاع الرأي، لذا لا تُحتسب الحملات ذات الموضوعات المحددة ضمن نقاط 74%.

ما يدعمه بالفعل هو عادة ربط الحملة بمجال من المقرر أن يتخذ فيه شخص ما قرارًا ما.

في تقرير صادر عن شركة ماكينزي استبيان حول التخطيط الاستراتيجي, فقط أفاد 23% من بين ما يقرب من 800 من المديرين التنفيذيين بأن القرارات الاستراتيجية الرئيسية اتُخذت في إطار الإجراءات الرسمية.

هذا العمل الميداني يعود إلى عام 2006، لذا فهو لا يمثل قراءة حديثة. إنه تذكير بضرورة تحديد الأماكن التي تُتخذ فيها القرارات فعليًّا.

تذكر أن أي موضوع لا يستند إلى قرار ما هو مجرد استطلاع. فهو سيجمع الإجابات ويبقى مدينًا للناس لا شيء بعد ذلك.

متى ينبغي أن تتداخل حملتان

يعمل مبدأ التداخل عندما تختلف القرارات ولا يتشابه أفراد مجموعات المراجعين. ويتوقف عن العمل في اللحظة التي 1 يشارك الشخص نفسه في كلا اللجنتين.

حملتان تهدفان إلى نفس الجمهور في نفس فترة الأسبوعين، يتنافسان على نفس الاهتمام. ومن المتوقع أن يكون المصير أسوأ بالنسبة للموضوع الأصغر.

لذا، قم بتوزيع مواعيد الإغلاق، حتى لو كان ذلك بفارق أسبوعين. وبذلك لن تتداخل قوائم الانتظار الخاصة بالتقييم.

متى يجب ترك ربع المساحة فارغًا

الربع الهادئ هو الاختيار. وإذا لم يتم اتخاذ أي قرار بشأنها، فإن أي حملة تُشن هناك ستسفر عن أفكار لا تجد لها مخرجًا.

قناة الاستقبال التي تعمل بشكل مستمر يسد هذه الفجوة: لا يزال بإمكان الأشخاص تقديم الطلبات، وما يصل منها ينتظر القرار التالي الذي ينطبق عليه.

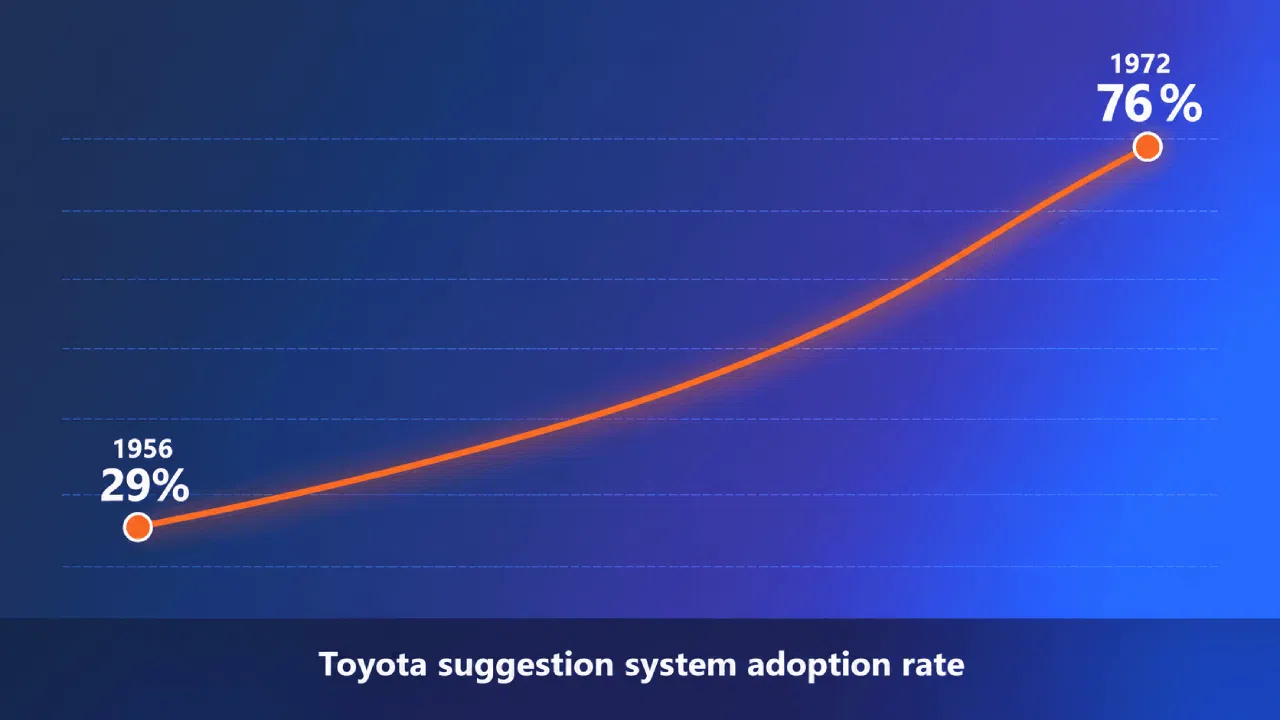

تويوتا تاريخ نظام الاقتراحات الخاص بها تشير التقارير إلى ارتفاع معدل التبني من 29% في عام 1956 إلى 76 في المائة في عام 1972، مع توقع أن يتجاوز عدد الاقتراحات المقدمة من 43,000 موظف في عام 1973 حاجز الـ250,000.

ارتفع عدد حالات اعتماد نظام الاقتراحات في تويوتا من 29% إلى 76%.

كان ذلك في أوائل السبعينيات، في ثقافة صناعية بنيت على هذه العادة. والجزء القابل للتطبيق هو القناة التي لا تُغلق أبدًا.

تكلفة ربع سنة هادئ تبلغ الرؤية. يتوقف البرنامج عن العمل، وقد يفسر البعض ذلك على أنه عدم نشاط.

ميزانية الانتباه التي تنفقها

هناك حملة تطلب وقتًا من أشخاص لا يملكون وقتًا فراغًا. إن الحمل الزائد الناتج عن العمل التعاوني وقد حددت الأبحاث أرقامًا في هذا الصدد.

وقد تضاعف الوقت المُخصص للأنشطة التعاونية بنسبة 50% أو أكثر، وفي العديد من الشركات، تبلغ نسبة الوقت المخصص للاجتماعات والمكالمات الهاتفية والبريد الإلكتروني حوالي 80%.

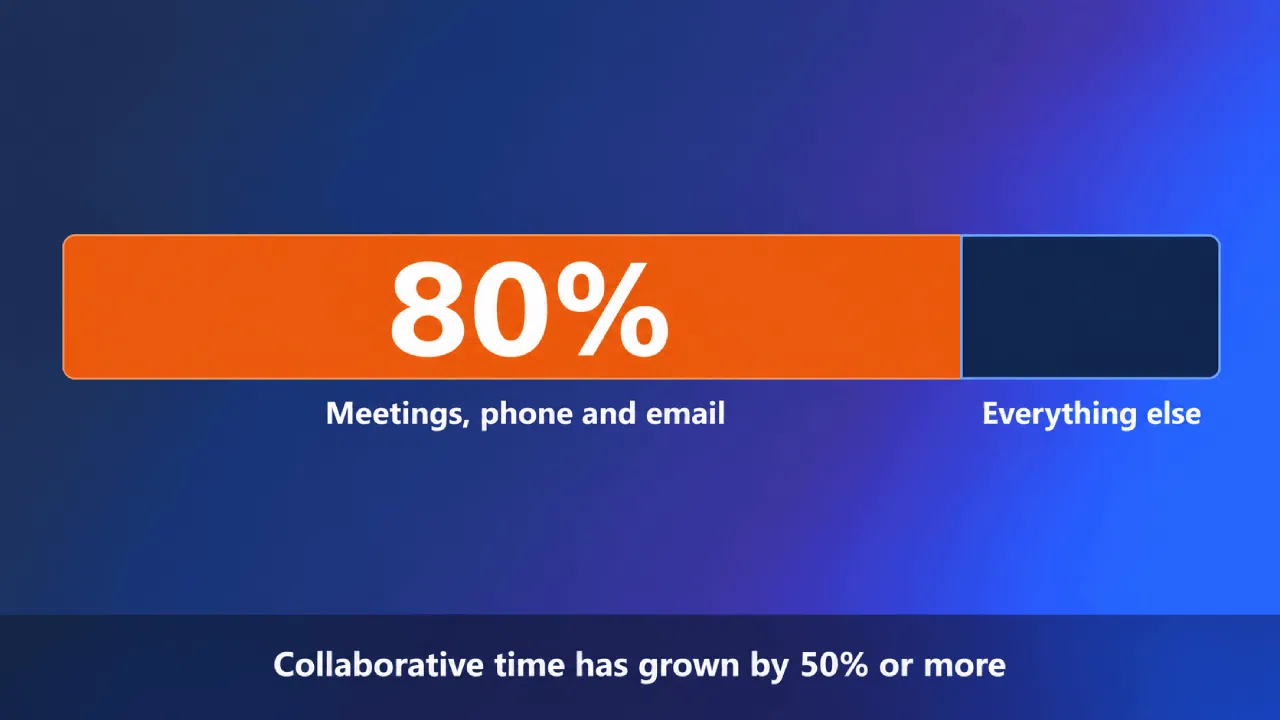

يوضح الرسم البياني مبلغ 80% الذي أُنفِق على الاجتماعات والمكالمات الهاتفية والبريد الإلكتروني

وهذا لا يترك مجالًا كبيرًا للأعمال التي يقوم بها الأفراد بمفردهم. إنه عبء تعاوني عام، لذا اعتبره سياقًا يتعلق بندرة الموارد.

يُشار إلى «إرهاق الحملة» في كثير من الأحيان أكثر مما يحدث فعليًّا المقاسة, ، والأدلة المتوفرة تشير إلى اتجاهين.

دراسة أُجريت عام 2004 حول إرهاق الاستطلاعات انخفضت نسبة الاستجابة في الاستطلاعات 68% و58% و46% مع ارتفاع عدد الاستطلاعات السابقة في ذلك الفصل الدراسي من صفر إلى اثنين.

كان هؤلاء طلاباً جامعيين، أجابوا على استبيانات خلال فصل دراسي واحد. عام 2022 استعراض تلك الدراسات يشير إلى أخرى طريقة.

ويشير التقرير إلى الأدبيات القليلة التي تتعارض مع الافتراض القائل بأن إجراء استطلاعات مفرطة يؤدي بالضرورة إلى ارتفاع معدلات عدم الاستجابة. وللإنصاف، فإن الأدلة ضعيفة في كلا الجانبين.

تعامل مع التعب على أنه غير مستقر. المخاطرة التي يمكنك التحكم فيها هي «التصادم»: تزامن أسبوع الإطلاق مع استطلاع التفاعل، وإعلان إعادة الهيكلة، وإغلاق الحسابات في نهاية العام.

قبل تحديد أسبوع الإطلاق

اسأل قسم الاتصالات الداخلية عن الأنشطة الأخرى المقررة في ذلك الشهر. واسأل قسم الموارد البشرية عن موعد إجراء استبيان التفاعل.

إذن، تحقق من التقويم المالي، لأن إغلاق السوق في نهاية الأسبوع يؤدي إلى الدقيق المديرون الذين ستعتمد عليهم في الترويج للحملة.

تأجيل موعد الإطلاق لمدة أسبوعين لا يكلف الكثير. أما تأجيل موعد اتخاذ القرار فهو مكلف، لأن هناك جداول زمنية أخرى مرتبطة به.

ما الذي ينبغي أن يتضمنه التقويم فعليًّا

الصف الذي لا يحتوي إلا على تاريخ الإطلاق يُعتبر إعلانًا. يجب أن يتضمن الصف السلسلة بأكملها، وصولاً إلى من يقول «نعم».

الحقول الفارغة هي مفيد. ويشير كل منها إلى جزء من الحملة لم يتفق عليه أحد بعد.

يحتوي كل صف من الحملة على 6 حقول:

  1. تاريخ الإطلاق، ومن الذي يُطلع من على المستجدات.
  2. تاريخ الإغلاق، الذي تم تحديده بأثر رجعي اعتبارًا من تاريخ اتخاذ القرار.
  3. نافذة التقييم، مع أسماء المراجعين المرتبطين بها.
  4. تاريخ اتخاذ القرار، مسجل بالفعل في مفكرة صانع القرار.
  5. ما يُعرف بـ«صانع القرار»، وهو الشخص القادر على تخصيص الموارد.
  6. وجهة عملية «Go»: بند الميزانية، أو البوابة، أو خانة في خارطة الطريق.

من السهل ترك هذا الحقل الأخير غامضًا. حركة «غو» تقود إلى في أي مكان "المحدد" هو مديح له موعد نهائي.

شركة IBM مهرجان الابتكار وقد نُظمت الفعالية على مرحلتين، مدة كل منهما ثلاثة أيام، في عام 2006، وشارك فيها 150,000 من الموظفين وأفراد أسرهم وشركاء الأعمال والعملاء من 67 شركة، بالإضافة إلى باحثين جامعيين.

بعد ذلك، أعلنت شركة IBM عن تخصيص مبلغ $100 مليون لإطلاق 10 مشاريع تجارية جديدة. ويُعد هذا الحدث عالميًّا وبرعاية الإدارة العليا في شركة تضم مئات الآلاف من الموظفين.

الجزء القابل للتحويل صغير ومحدد: بلغت كمية المربى المنتجة التمويل اتخاذ قرار في غضون أشهر.

ما يسمعه مقدمو الطلبات من ردود

يتم إضافة حقل آخر تم التخطي. أ دراسة عام 2025 حول التعليقات في أنظمة إدارة الأفكار القائمة على الويب، تم اختبار كل من المحتوى والتوقيت.

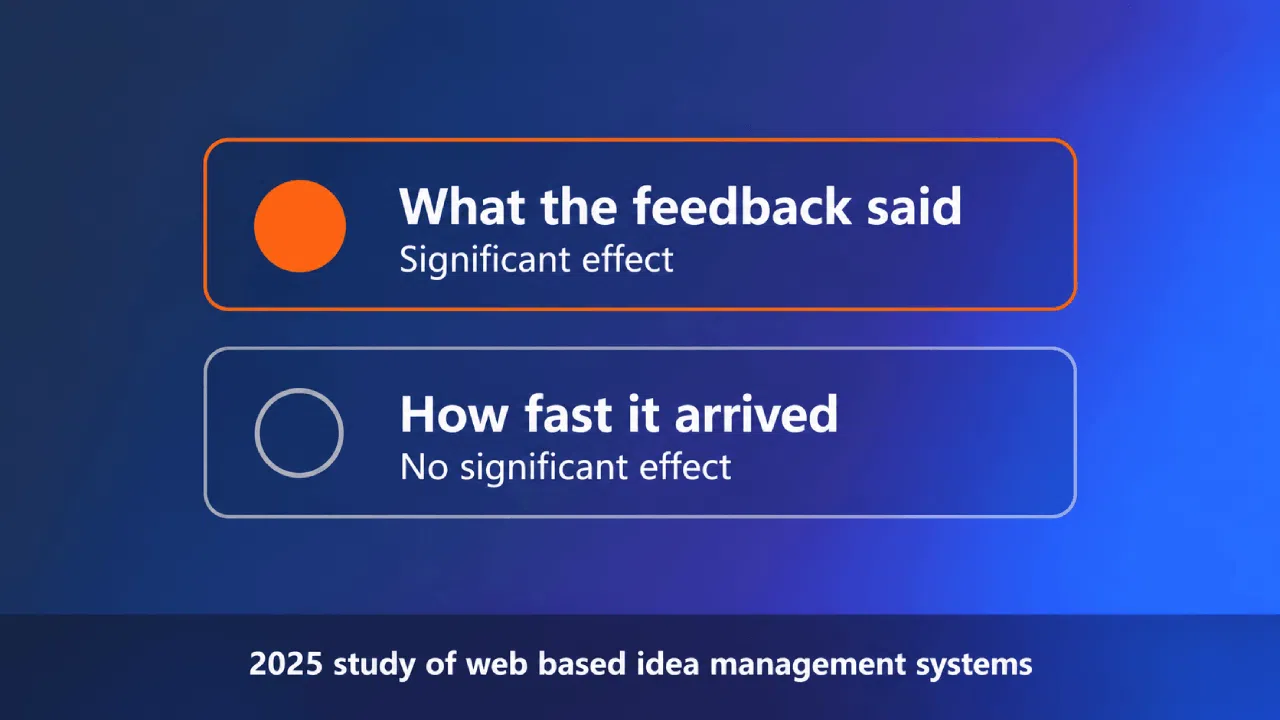

رسم بياني من الدراسة يوضح أن محتوى التعليقات له تأثير كبير

تشير الدراسة إلى أن التعليقات الإيجابية حول نجاح الأفكار والتعليقات البناءة حول أسباب فشلها تسهم بشكل كبير في تعزيز نجاح الأفكار في المستقبل، في حين أن التعليقات المتعلقة بالفشل والتي تركز على مقدم الفكرة تُظهر عوائد متناقصة.

لم يُلاحظ أي تأثير معتدل ذي دلالة إحصائية بالنسبة لـ التوقيت. وكان الفرق الملموس يكمن في محتوى التعليقات.

كما تعلمون، هذا لا يعني بالضرورة أنه يمكننا التساهل في تأخير الرد. بل إنه ينقل التركيز من السرعة إلى المضمون، وهو الجانب الأصعب في وضع الجدول الزمني.

أدخل تاريخ تقديم الملاحظات في صف التقويم على أي حال، مع ذكر اسم كاتبها.

عام تم التخطيط له بالفعل

إليكم كيف تبدو 3 حملات عندما يتم ربط كل منها بقرار ما. الموضوعات المذكورة هي أمثلة توضيحية – فالأمر المهم هو الشكل.

الحملةتاريخ الإغلاقتاريخ القرارما الذي يغذيه القرار
تكلفة تقديم الخدمةأواخر يوليو14 سبتمبر: مراجعة المحفظةتخصيص الموارد لمشروعين في مرحلة الخريف
الاستعداد التنظيميمنتصف أكتوبرجدول برامج 30 نوفمبرمسار عمل متعلق بالامتثال له موعد نهائي خارجي محدد
الإيرادات المرتبطةمنتصف فبرايرجلسة استراتيجية يوم 20 مارسالمواضيع التي تم تضمينها في خطة العام المقبل قبل إقرار الميزانية

الفجوة بين عمودي «الإغلاق» و«القرار» هي فترة التقييم التي تلتزم بها.

الخلاف التنظيمي أدى إلى على الأقل الحرية. فموعدها الخارجي هو الذي يحدد كل شيء آخر، وتستجيب الحملة له.

تُختتم حملة «الإيرادات المجاورة» في فبراير، لأن جلسة الاستراتيجية المقررة في مارس هي المكان الذي يُرجح أن تُعرض فيه نتائجها.

لا يوجد هنا أي تباعد متساوي بين العناصر. الفراغات هي النتيجة التي توصلت إليها القرارات لم تكن.

اتخذ القرار قبل حجز الحملة

تقويم الحملة هو تقويم للقرارات مرفق به جدول استقبال المشاركين. حدد القرارات أولاً.

3 خطوات، بالترتيب التالي:

  1. اذكر المواعيد المحددة للعام المقبل. تجميد الميزانية، ودورة التخطيط، ومراجعات المراحل، والمواعيد النهائية الخارجية، مع ذكر الاسم المقابل لكل منها.
  2. عدّ للخلف بدءًا من كل رقم. حدد موعدًا لإنهاء عملية المراجعة وأسبوعًا لإطلاق المشروع، مع مراعاة عدد المراجعين الذين أكدوا مشاركتهم بالفعل.
  3. احذف أي حملة لا يوجد لها تاريخ اتخاذ قرار. ما تبقى هو الجدول الزمني، سواء كان ذلك حملتين أم ست حملات.

الخطوة الثالثة هي الأكثر إيلامًا، لأن حذف حملة من التقويم يبدو وكأنه تقليلًا من حجم العمل الابتكاري.

ما يزيله هو غير ممول الضغط على وقت الناس. فالأفكار التي كان من المفترض أن تصل يمكن أن تصل عبر القناة التي تعمل على مدار الساعة.

قم بتنزيل الدليل المجاني جمع الأفكار: من الإشارات التنظيمية إلى الأفكار وتعلم كيفية إنشاء عملية تحصيل تتسم بمسار واضح نحو اتخاذ القرار.

أو طلب عرض توضيحي لتتعرف على كيفية قيام Accept Mission بتزويدك برؤية في الوقت الفعلي لجودة عمليات الإرسال، وتقدم المراحل، ومستوى التفاعل مع الحملات عبر تقويمك.

نُشر في: سبتمبر 2nd, 2026الفئات: Idea management

أشرك دائرتك: شارك هذه المقالة على

منشورات ذات صلة

في هذه المقالة

إدارة الأفكار

جمع الأفكار المناسبة وتقييمها والمضي قدماً بها ضمن مسار عمل منظم واحد.

استكشاف إدارة الأفكار
دليل عملي

استخدم نهجًا منظمًا لتقييم الأفكار والمضي قدمًا في الفرص الأكثر قوة.

احصل على دليل إدارة الأفكار
