من الفكرة المعتمدة إلى النتيجة المنجزة: تصميم قمع المشروع10 دقيقة قراءة

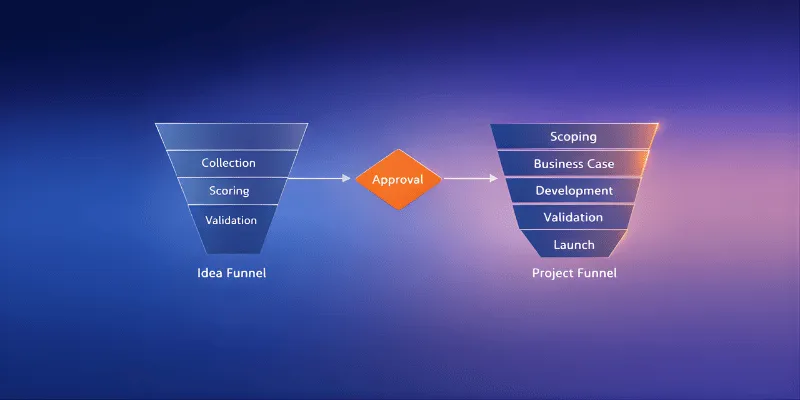

رسم توضيحي منظم للمؤسسة يُظهر مسار فكرة يتدفق عبر مرحلة الموافقة إلى مسار مشروع مع مراحل تحديد النطاق، وحالة العمل، والتطوير، والتحقق من الصحة، والإطلاق، على خلفية متدرجة من اللون النيلي إلى البنفسجي بأسلوب بسيط ونظيف.

لا تحدث معظم حالات فشل الابتكار في مسار الفكرة. فهي تحدث بعد الموافقة عليها.

لقد قمت بالتحقق من طلب العملاء، وسجلت الفكرة، وقمت ببناء حالة العمل، وحصلت على الضوء الأخضر. ثم يتوقف المشروع:

  • تظل متراكمة إلى أجل غير مسمى
  • يُعاد تعيينه ثلاث مرات في فرق مختلفة
  • يختفي في “مطهر تجريبي” حيث لا تتوسع التجارب الناجحة أبدًا

المشكلة ليست في الفكرة، ولكن المشكلة في نظام التوصيل بين الموافقة والإطلاق.

تتعامل المؤسسات مع الموافقة على المشروع على أنها خط النهاية في حين أنها في الواقع نقطة التسليم. فمسار تحويل الفكرة يثبت أن شيئًا ما يستحق البناء، بينما يقوم مسار تحويل المشروع ببنائه وتوسيع نطاقه ونقله إلى العمليات.

ما هو قمع المشروع (ولماذا ليس قمع الأفكار)

وببساطة، فإن قمع المشروع هو النظام الذي يحول فكرة معتمدة في حل حقيقي وجارٍ.

فكّر في الأمر بهذه الطريقة:

  • إن قمع الأفكار الإجابات, “هل يستحق البناء؟”
  • إن قمع المشروع الإجابات, “هل يمكننا بالفعل بناء هذا وتوسيع نطاقه وتشغيله؟”

بمجرد الموافقة على الفكرة، تدخل الفكرة في مسار المشروع (المزيد عن هذا لاحقًا). ومن هناك، يتم التحركات من خلال مراحل واضحة، من تحديد النطاق، إلى التطوير، إلى الاختبار، إلى الإطلاق.

يوجد مسار تحويل المشروع لمنع الأفكار المعتمدة من التعثر أو التعثر في المشاريع التجريبية أو الموت في الأعمال المتراكمة. وظيفته بسيطة, التأكد من أن الأفكار الجيدة لا تتم الموافقة عليها فقط, يتم توصيلها واستدامتها.

ما يحدث بين الموافقة والإطلاق

بعد الموافقة، تنتقل المشاريع من خلال خمس مراحل متميزة. كل مرحلة لها هدف واضح ومتطلبات أدلة محددة وملكية متطورة.

يبدو التدرج النموذجي كالتالي:

  1. تحديد النطاق والجدوى: تحديد الحدود والتأكد من أن المشروع قابل للتطبيق تقنياً ومالياً قبل الالتزام بموارد كبيرة.
  2. تطوير حالة العمل: بناء الأساس المنطقي للاستثمار من خلال تحليل قائم على البيانات يثبت أن المشروع يبرر التمويل الكامل.
  3. التطوير والنماذج الأولية: تحويل المفهوم إلى نموذج MVP وظيفي يتحقق من صحة الوظائف الأساسية.
  4. التحقق والاختبار: التحقق من أن الحل يعمل بشكل موثوق من خلال اختبار قبول المستخدم، والتدقيق الأمني، والبرامج التجريبية.
  5. الإطلاق والتوسع: نشر الحل ونقل الملكية التشغيلية إلى الفريق الذي سيديره على المدى الطويل.

ما يجعل هذه المراحل تعمل هو الوضوح حول ما هي التغييرات في كل مرحلة انتقالية. على سبيل المثال، في عملية تحديد النطاق، لا يزال فريق الابتكار هو الذي يقود، لكن فريق التسليم يبدأ المشاركة المبكرة.

يتصاعد معيار الأدلة أيضاً. تقبل المراحل المبكرة تقييمات الجدوى وخطط المخاطر الأولية. تتطلب المراحل اللاحقة العمل النماذج الأولية والنتائج التجريبية, ومؤشرات الأداء الرئيسية التي تم التحقق منها.

يضمن لك هذا التدرج عدم توسعك غير مثبتة المفاهيم أو بناء الحلول التي لا يمكن للعمليات دعمها. إليك كيفية تطور الملكية والأدلة وسلطة اتخاذ القرار:

المرحلةالمالك الرئيسينوع الدليلسلطة القرار
تحديد النطاقفريق الابتكارتقييمات الجدوىمدير الابتكار
حالة العملالابتكار + التمويلالتوقعات المالية وبيانات العملاءموافقة القيادة مطلوبة
التطويرالهندسةنماذج العمل والمواصفات الفنيةقائد تقني + مالك المنتج
التحقق من الصحةالعمليات + الامتثالالنتائج التجريبية وتقارير المراجعةالعمليات + الامتثال
الإطلاقالعملياتتحقيق مؤشرات الأداء الرئيسية والأداء المستقرالمالك التشغيلي

النمط الرئيسي هو أن الملكية يوسع أثناء انتقالك عبر المراحل، ثم تضيق في النهاية.

تبدأ ب الابتكار, إضافة المزيد من أصحاب المصلحة أثناء التطوير والتحقق، ثم تسليمها إلى مالك تشغيلي واحد.

وهذا يمنع مشكلة “الجميع مسؤول، ولا أحد مسؤول” التي تقتل الكثير من المشاريع المعتمدة.

التسليم الحرج: من فريق الابتكار إلى فريق التسليم

إن نقطة الفشل الأكثر شيوعًا في مسار المشروع هي التسليم من الابتكار إلى التسليم.

تركز فرق الابتكار على الاكتشاف والتجريب. بينما تركز فرق التسليم على الموثوقية والتوسع. لديهم أولويات مختلفة وجداول زمنية مختلفة ومقاييس نجاح مختلفة.

عندما تفشل عملية التسليم، تدخل المشاريع ما يسمى “المطهر التجريبي”. لقد نجحت التجربة، لكنها لم تصبح أبدًا عنصرًا ثابتًا دائمًا في العمل.

كيف يبدو التسليم الدافئ

تفشل معظم عمليات التسليم لأنها تُعامل كمعاملات إدارية. شخص ما يرسل مستنداً. ويستلمها شخص آخر. لا يحدث نقل حقيقي للمعرفة أو المساءلة.

A التسليم الدافئ مختلف. إنه نقل رسمي للمسؤولية من خلال التواصل الفعال, وليس فقط تبادل المستندات.

أربعة عناصر تجعل عمليات التسليم تعمل بشكل جيد

  1. المشاركة المبكرة: إشراك فريق التسليم أثناء تحديد النطاق، وليس بعد الموافقة. فهم يكتشفون مشاكل الجدوى في وقت مبكر ويأخذون زمام الأمور قبل بدء البناء.
  2. المالك التشغيلي المعين: قم بتعيين الشخص الذي سيدير هذا المشروع بعد إطلاقه قبل البدء في بنائه. إذا لم يكن أحد في العمليات يريد ذلك، فالمشروع غير جاهز.
  3. جلسات نقل المعرفة: الحصول على المعرفة الضمنية من خلال الإرشادات المسجلة والمشاورات المشتركة حيث تقوم الفرق بشرح المنطق وطرح الأسئلة.
  4. معايير النجاح المشتركة: مواءمة كلا الفريقين حول شكل “الإنجاز”. الابتكار يعرّف النجاح بشكل مختلف عن العمليات. قم بالتوفيق بين هذه التعريفات في وقت مبكر.

الفرق الانتقالية للمشاريع المعقدة

بالنسبة للمشروعات عالية التعقيد، تنشئ بعض المنظمات الفرق الانتقالية, وهي فرق صغيرة متعددة الوظائف تشترك في عملية التسليم.

تشمل هذه الفرق عادةً

  • من خمسة إلى تسعة أشخاص من المنتج والتصميم والهندسة وضمان الجودة والامتثال
  • العمل التعاوني بدءاً من تحديد النطاق وحتى الإطلاق
  • تقليل عمليات التسليم وتقليل توجيه أصابع الاتهام عند ظهور المشاكل

يعمل القائد الفني في هذه الفرق بمثابة الجسر. فهم “لماذا” الأعمال و“كيف” التقنية. فهم يترجمون النوايا الاستراتيجية إلى واقع تنفيذي.

إذا كنت لا تستطيع تسمية الشخص الذي سيستيقظ يوم الاثنين المقبل وهو يفكر في هذا المشروع، فأنت تعاني من فجوة في الملكية.

كيفية تصميم قمع مشروعك للتدفق

يوازن مسار المشروع المصمم جيدًا بين السرعة والحوكمة. أنت بحاجة إلى هيكلية دون بيروقراطية، ومساءلة دون إدارة دقيقة.

إليك كيفية قيام المؤسسات الحديثة ببناء أنظمة توصيل ناجحة.

1. بوابات المرحلة مقابل التدفق المستمر

تقليدي نماذج بوابة المرحلة تعامل مع كل بوابة على أنها محطة توقف صلبة.

لا شيء يتحرك إلى الأمام حتى يتم استيفاء جميع المتطلبات. تستخدم الأنظمة الحديثة بوابات التكيف التي تسمح بالمعالجة المتوازية عندما تكون المعلومات موثوقة بما فيه الكفاية.

لتنفيذ البوابات التكيفية:

  • تحديد القرارات التي تتطلب بوابات رسمية (الموافقة على الميزانية التي تزيد عن $100K، وتوقيع الامتثال، والجاهزية التشغيلية)
  • السماح للفرق ببدء عمل المرحلة التالية عندما تصل الثقة إلى 70-80%، وليس 100%
  • ضع معايير واضحة لـ “الموافقة/عدم الموافقة” لكل بوابة بناءً على مستوى المخاطر، وليس نسبة الإنجاز
  • استخدم المراجعات الأسبوعية بدلاً من المراجعات الشهرية لاكتشاف المشكلات مبكراً
  • توثيق الافتراضات التي تسمح بالعمل الموازي، ثم التحقق من صحتها قبل البوابة الرسمية

القرار العملي هو:

هل يمكننا تحمل أن نكون مخطئين في هذا الافتراض؟ إذا كانت تكلفة الخطأ منخفضة وقابلة للعكس، فتابع. أما إذا كانت مرتفعة أو لا يمكن عكسها، فانتظر البوابة.

2. التمويل المقنن: الموافقة على المعالم وليس الميزانيات

بدلاً من الموافقة على ميزانيات المشاريع الكاملة مقدمًا، قم بالموافقة فقط على تمويل كافٍ للوصول إلى مرحلة التحقق التالية.

لهيكلة التمويل المقنن:

  • تقسيم المشروع إلى مراحل تعلم رئيسية (التحقق من صحة العميل، وإثبات صحة المفهوم التقني، والاختبار التجريبي، والنشر على نطاق واسع)
  • تحديد عتبات الميزانية لكل مرحلة من المراحل الرئيسية ($50 ألف للتحقق، $200 ألف للتجربة، $2M للتوسع)
  • تحديد الأدلة الواضحة المطلوبة للحصول على التمويل التالي (20 مقابلة مع العملاء، ونموذج أولي للعمل، ومقاييس النجاح التجريبي)
  • تعيين معايير الإيقاف عند كل مرحلة رئيسية (إذا كان معدل التحويل أقل من 10%، توقف)
  • قم بجدولة مراجعات التمويل قبل أسبوعين من اكتمال المعلم الرئيسي لتجنب التأخير

على سبيل المثال:

الموافقة على 1TP6000T50,000T للتحقق من صحة الافتراضات الأساسية من خلال اختبار العملاء واختبار MVP. إذا كانت الأدلة قوية، قم بالموافقة على $200,000T التالي للنشر التجريبي. إذا فشلت الافتراضات، توقف وأعد توزيع الموارد.

يشجع هذا النموذج فرق العمل على “القتل المبكر” ويمنع توسيع نطاق المفاهيم غير المصادق عليها.

3. مقاييس التدفق التي تحل محل تقارير الحالة

تتتبع إدارة المشاريع التقليدية ما إذا كنت “ملتزمًا بالوقت المحدد والميزانية المحددة”. تتبع الأنظمة القائمة على التدفق ما إذا كنت تقدم قيمة أم لا.

لقياس مقاييس التدفق واستخدامها:

  • زمن الدورة: قياس الأيام من الموافقة إلى الإطلاق للمشاريع المكتملة. وضع الأهداف على أساس نوع المشروع (30 يوماً للمشاريع الإضافية و90 يوماً للتجارب). تتبع الاتجاهات الشهرية.
  • الإنتاجية: عد المشاريع المنجزة في كل ربع سنة. قارن بسعة الفريق. إذا انخفض الإنتاجية إلى أقل من 3 مشاريع في كل ربع سنة، تحقق من الاختناقات.
  • كفاءة التدفق: احسب وقت العمل النشط مقسومًا على إجمالي الوقت المنقضي. إذا كانت الكفاءة أقل من 20%، فهذا يعني أنك تقضي وقتاً في الانتظار أكثر من العمل.
  • العمل قيد التنفيذ (WIP): عد المشاريع النشطة لكل فريق. الحد إلى 3-5 مشاريع متزامنة. عندما يتجاوز WIP الحدود، أوقف البدء الجديد مؤقتًا حتى ينتهي شيء ما.

استخدم هذه المقاييس في المراجعات الشهرية للمحفظة. عندما يزداد زمن الدورة أو ينخفض الإنتاجية، ابحث في عمليات التسليم والتأخير في اتخاذ القرار وتضارب الموارد.

4. عرض النظام الواحد

أنت قمع الأفكار وقمع المشروع يجب أن يتصل في لوحة معلومات محفظة واحدة التي تُظهر دورة حياة الابتكار بأكملها.

لإنشاء طريقة عرض نظام واحد:

  • استخدام منصة واحدة أو أدوات متكاملة حيث تشترك الأفكار والمشاريع في نفس قاعدة البيانات
  • ضع علامة على كل مشروع بفكرته الأصلية وأدلة التحقق من صحته
  • إنشاء طرق عرض لوحة المعلومات التي تُظهر: الأفكار التي تمت الموافقة عليها في هذا الربع، والمشاريع قيد التطوير، والمشاريع التي تم إطلاقها، والنتائج التي تم تسليمها
  • تتبع معدلات التحويل في كل مرحلة (من الأفكار إلى المشاريع: 20%، ومن المشاريع إلى الإطلاق: 80%)
  • احسب عائد الاستثمار في الابتكار على مستوى المحفظة من خلال قسمة إجمالي التأثير على إجمالي الاستثمار في كلا المسارين

يتيح لك ذلك الإجابة عن الأسئلة المهمة: هل نبني الأشياء الصحيحة؟ هل نبنيها بكفاءة؟ هل تحقق النتائج المتوقعة؟

عندما يعمل المساران كنظام واحد، فإن المساءلة تتدفق من دليل العميل من خلال التسليم إلى التأثير القابل للقياس.

5. الحد من العمل الجاري

أكبر خطأ ترتكبه المؤسسات هو الموافقة على الكثير مشاريع في وقت واحد. المزيد من المشاريع المتزامنة يعني تسليم أبطأ وليس أسرع.

تعيين حدود WIP وإنفاذها:

  • حساب سعة الفريق (إذا كان بإمكان الفريق إدارة 3 مشاريع بنشاط، فقم بتعيين حد WIP عند 3)
  • اجعل حدود WIP مرئية في لوحة معلومات محفظتك
  • طبّق قاعدة “الانتهاء قبل البدء”: لا مشاريع جديدة حتى يكتمل شيء ما أو يُقتل شيء ما
  • عند وصول طلبات جديدة عاجلة، قم بفرض تحديد الأولويات: أي مشروع حالي يتم إيقافه مؤقتًا أو إيقافه مؤقتًا؟
  • قم بإجراء عمليات تدقيق شهرية لبرنامج WIP لتحديد المشاريع الزومبي التي تستهلك الطاقة الاستيعابية دون تقدم

تنهي الإدارة الحديثة للمحفظة ما بدأته قبل البدء في شيء جديد. ويؤدي ذلك إلى التركيز، ويقلل من التبديل بين السياقات، ويسرّع من وقت الوصول إلى السوق.

من الموافقة إلى التأثير

الموافقة ليست إذناً بالبناء. إنها رخصة لجمع المزيد من الأدلة.

يعمل قمع المشروع عندما:

  • الملكية ومعايير الأدلة وحقوق اتخاذ القرار واضحة في كل مرحلة من المراحل
  • يعرف فريق الابتكار بالضبط من سيملك المشروع بعد إطلاقه
  • يشارك فريق التسليم في تحديد النطاق قبل بدء البناء
  • توثق القيادة “السبب” وراء القرارات حتى لا يتم إعادة النظر في تلك القرارات لاحقًا

عمليات التسليم تحدد النجاح أكثر من أي مرحلة منفردة.

لا يهم النموذج الأولي المثالي إذا لم يكن هناك أحد في العمليات يعرف كيفية توسيع نطاقه. ولا تساعد حالة العمل المصادق عليها إذا لم يشارك المهندسون في مناقشات الجدوى.

مسار المشروع ليس قائمة مرجعية بيروقراطية. إنه نظام منظم ينقل الأفكار من الموافقة إلى التسليم دون فقدان الزخم أو الوضوح أو المساءلة.

المؤسسات التي تتقن هذا الجسر تقدم ابتكارات قابلة للقياس. فهي لا توافق على الأفكار فقط... بل تشحن النتائج.

هل تريد التعمق أكثر في إدارة محفظة المشاريع؟

قم بتنزيل الكتاب الإلكتروني الخاص بالمشروع لتتعلم كيفية تحويل الفرص المختارة إلى محفظة تنفيذية بشفافية ومراقبة التقدم.

أو طلب عرض توضيحي لترى كيف تربط Accept Mission بين مسار الفكرة ومسار المشروع في نظام واحد يتتبع الابتكار من الموافقة إلى التأثير القابل للقياس.

نُشر في: يناير 27th, 2026الفئات: Portfolio Management

أشرك دائرتك: شارك هذه المقالة على

منشورات ذات صلة

في هذه المقالة

شفافية المحفظة

اربط بين الأولويات والقدرات والتمويل والتقدم المحرز حتى تتمكن القيادة من اتخاذ القرارات بثقة.

اكتشف إدارة المحافظ الاستثمارية
الإطار العملي

احصل على الإطار اللازم لمواءمة الأفكار والتمويل وصلاحيات اتخاذ القرار وتنفيذ المحفظة.

تنزيل إطار العمل
